2026年LED大屏旧改从找客户到成交,5步拆完,每一步都能直接抄

鼎科信息 2026-06-29 1,003 阅读

以前追新项目,现在发现存量旧屏的改造需求更大。但方向对了,具体怎么干很多人卡住了。这篇文章把旧屏改造从找客户到交付的每一步拆开讲,照着做就行。

一、找客户:别在错误的人身上花时间

做旧屏改造,最大的误区是按新项目的思路找客户。新项目追的是"谁在新建",旧项目追的是"谁家有屏"。这是两种完全不同的客户画像。

新项目的客户是设计院、总包方,他们关注品牌和参数,竞争激烈。旧项目的客户是已经在用显示屏的业主——装了三年以上,操作越来越不方便,换整屏又不划算。这类客户不会主动招标,需要你去发掘。

几个方向推荐:

  • 翻一翻过去五年做过的大屏项目竣工资料,就是现成的客户清单
  • 设备厂商的售后记录里,三年以上的项目都可以列为目标
  • 写字楼、酒店、展馆这类场所,前台问一句"这个显示屏装几年了",就知道有没有机会

找对人比找很多人重要。一个屏体状态良好、只是控制系统跟不上的项目,比十个屏体老化的项目更有价值。


二、说对话:别一上来就讲方案

很多从业者见到业主第一句话就是"我们有个方案你看看",这是做新项目的习惯,放在旧屏改造上容易把天聊死。

旧屏改造的沟通逻辑和新项目相反:不是"我有什么",而是"你现在用着有什么不方便"。

先问现状。"你们这个显示屏装几年了?平时用得频繁吗?"这类问题没有攻击性,业主愿意回答。

再找痛点。"每次切换信号源要几步?内容更新方便吗?"问到这一步,业主通常会主动说出两三个不满意的点。

最后点方向。"现在有一种方案不用拆屏也能升级,费用比换屏低不少,周期也短,你有没有兴趣了解一下?"痛点已经聊出来,这句话自然接上。

核心是让业主自己说出需求,而不是你告诉他"你需要升级"。前者是顾问,后者是推销,业主对这两者的接受度完全不同。

—— 鼎科信息

三、做方案:现场看什么比写什么重要

旧屏改造方案的质量取决于勘测的质量。去现场不能只拍几张照片就回去写,有四样东西必须看。


勘测完这四个条件后,能不能做、用什么方案做基本就清楚了。方案不要写太长,业主真正关心的就三件事:解决什么痛点、花多少钱、干多久。


四、报对价:让他觉得"值"而不是"便宜"

旧屏改造的报价逻辑和新项目不同。新项目业主比较的是"哪家便宜",旧项目业主比较的是"跟换整屏比起来值不值"。

所以报价的关键不是报得低,而是让业主看到参照系。

报价单里把两个数字放在一起:换整屏的总费用列一个参考值,软件升级的费用列在旁边。不用刻意强调差多少倍,业主自己一看就明白。这个参照系一旦建立,软件升级的费用在业主眼里就不再是"多少钱",而是"省了多少钱"。

按照行业经验来看,软件升级的费用通常在整屏换新方案的15%到20%之间。这个比例不用主动说出来,报价单的数字摆在那,业主自己会算。

另外,旧项目的决策人往往不止一个。操作人员关心"好不好用",采购关心"合不合规",领导关心"划不划算"。方案里的亮点要照顾到这几类人的关注点。

五、干好活:交付质量决定下一单

旧屏改造的施工逻辑跟新项目完全不一样。新项目是设备进场、按图施工、调试交付;旧屏改造是在现有系统上做加法,不动原有基础。

施工有几个原则:

01

不动屏体是底线

原屏不动、布线不动、结构件不动。这样即使升级遇到问题,可以随时回退到原有方案,场地使用不受影响。

02

分段施工、不影响运营

大部分场地是持续使用的——指挥中心不能停、展厅不能关、会议室不能封。按区域分段施工,做完一个区域确认没问题再进入下一个。

03

验收标准提前说清楚

升级后能达到什么效果、不能达到什么效果,在方案阶段就讲明白。尤其是显示效果——软件升级改变的是控制方式,不是原屏的亮度或色彩。这一点如果不提前说明,交付后容易产生误解。


六、三个容易被忽略的坑

几个实操中容易翻车的地方,列出来少走弯路。

坑一:只谈功能不谈条件

有些项目的原屏老化严重,色差已经很明显了,但为了拿单硬推软件升级。结果升级后业主发现屏体本身的显示效果没变化,满意度打折。屏体状态是前提,前提不具备的项目不能做。

坑二:报价漏项

旧屏改造的现场不像新建项目那么规整,设备间积灰、线缆标识不清、原有设备停产——这些在勘测阶段不一定全发现,报价要留余量

坑三:交付后不管培训

操作人员往往是老员工,习惯了旧的操作方式。新系统上去了,没有人带着走一遍流程,后续的售后电话会很多。交付必须包含培训环节

旧屏改造找客户跟新项目有什么不同?

新项目追"谁在新建",客户是设计院和总包方;旧项目追"谁家有屏",客户是已经装了三年以上的业主,需要主动发掘。

跟业主聊旧屏改造,第一句话该说什么?

不要一上来就讲方案。先问现状(装几年了、用得频繁吗),再找痛点(切换信号源几步、更新内容方便吗),最后点方向。让业主自己说出需求。

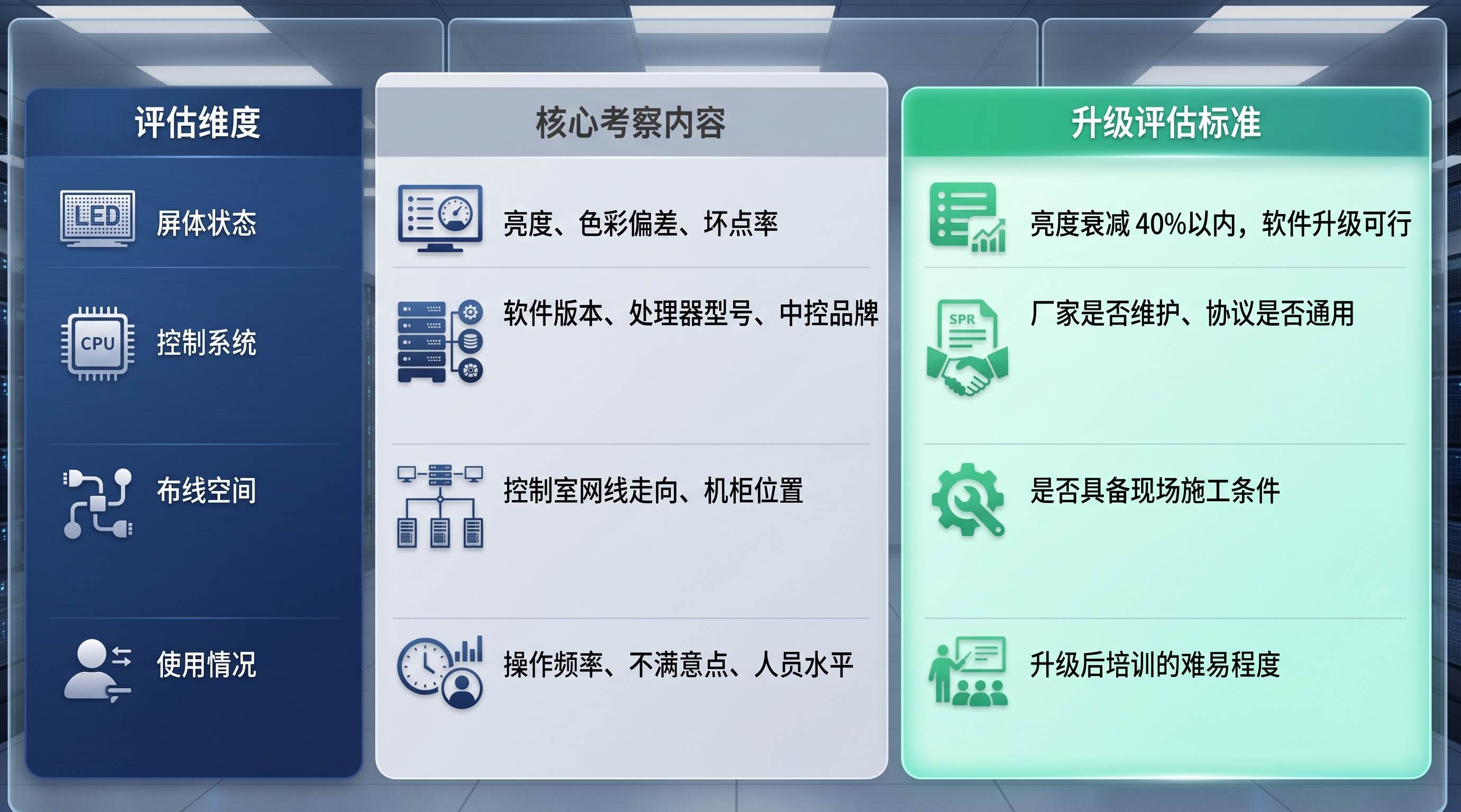

旧屏改造方案最核心的勘测内容是什么?

四样:屏体状态(亮度衰减40%以内可行)、控制系统(协议是否通用)、布线空间(是否具备施工条件)、使用情况(痛点在哪)。

旧屏改造报价的关键是什么?

关键不是报得低,而是让业主看到参照系——把换整屏的费用和软件升级的费用列在一起,业主自己一算就知道"省了多少钱"。

旧屏改造施工最重要的原则是什么?

不动屏体是底线。原屏、布线、结构件都不动,即使升级遇到问题也能随时回退。分段施工,不影响场地正常运营。

七、结语

旧屏改造的生意逻辑和新项目不一样——不拼关系、不拼价格、拼的是对存量市场的理解。客户在哪、怎么聊、方案怎么做、交付怎么落地,每一步都有经验可循。选对项目、做好交付、积累口碑,这个方向不缺机会。
